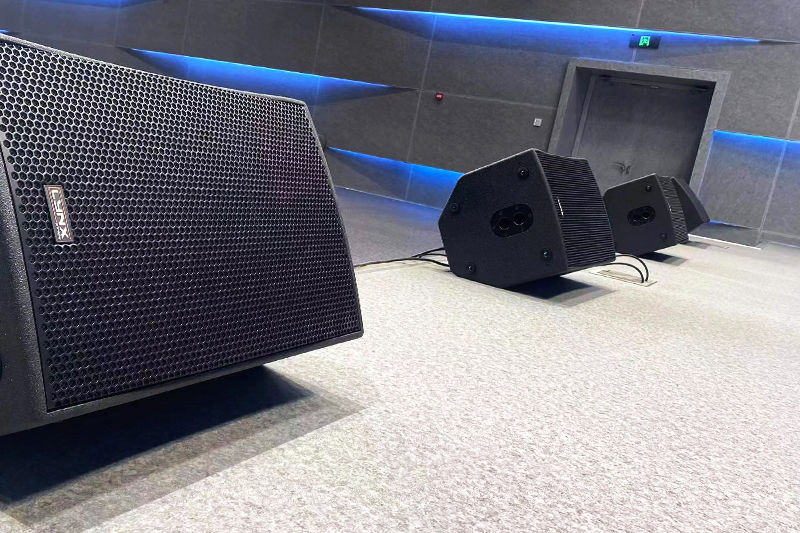

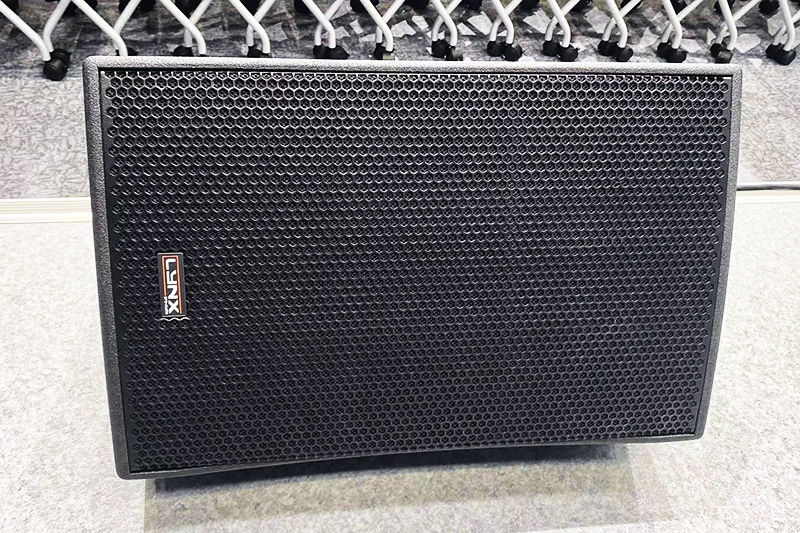

13901059441舞台低音音箱选用了LYNX GXRLAD15P,双15寸舞台无源超低音箱。中置音箱选用了HR8,这是一款8寸无源音箱。舞台返送音箱选用BS15,15寸多功能无源音箱。
音响设计通过后,进入施工安装和调试阶段。
在施工前工程部的技术人员进行全面技术交底,包括施工图纸及相关资料,确保每个工程人员熟悉他的工作内容。还包括工程的特点、施工组织方案、施工工艺要求、施工质量要求及各项验收标准。
一:音响系统安装主要包含三部分内容:
1:音频各类预埋件和布线的施工;
2:音箱系统的安装及施工;
3:音控室设备的安装施工。
二:设备进场

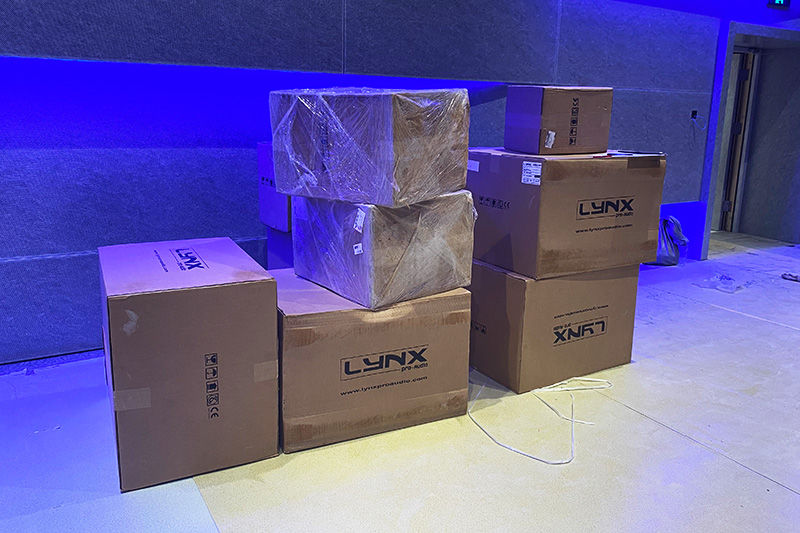

1:设备和材料进场首先是进行清单和分类
2:开箱后检查设备和器材是否出现破损情况,有源音箱通电,检查音箱功放电源部分的工作状况。
2:音箱的水平角、俯角、仰角符合设计要求。

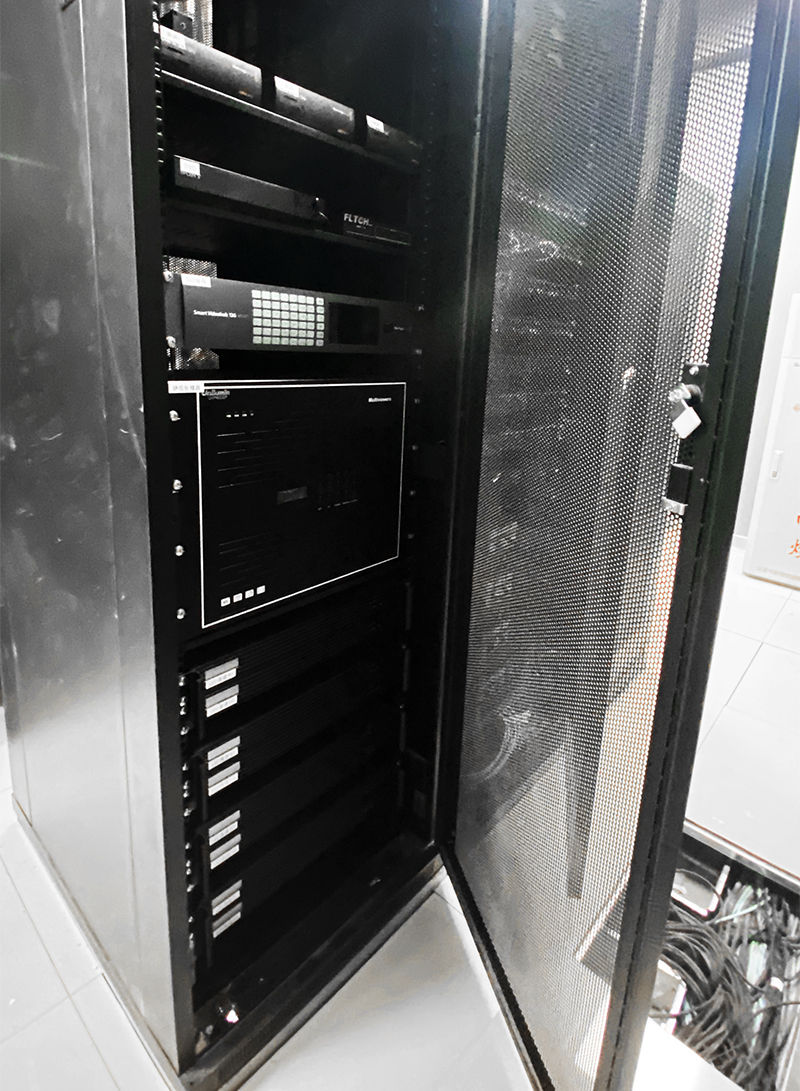

五:音控室的设备安装
六:系统连接
1:设备之间的信号线,要确保连线的相位正确。
2:连接音箱线时,应确保功率放大器输出和音箱输入的相位一致。
七:音响系统开通

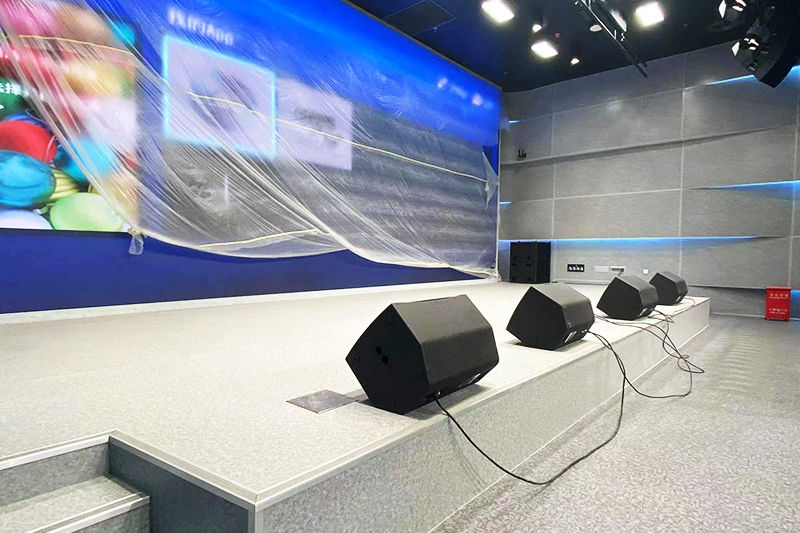

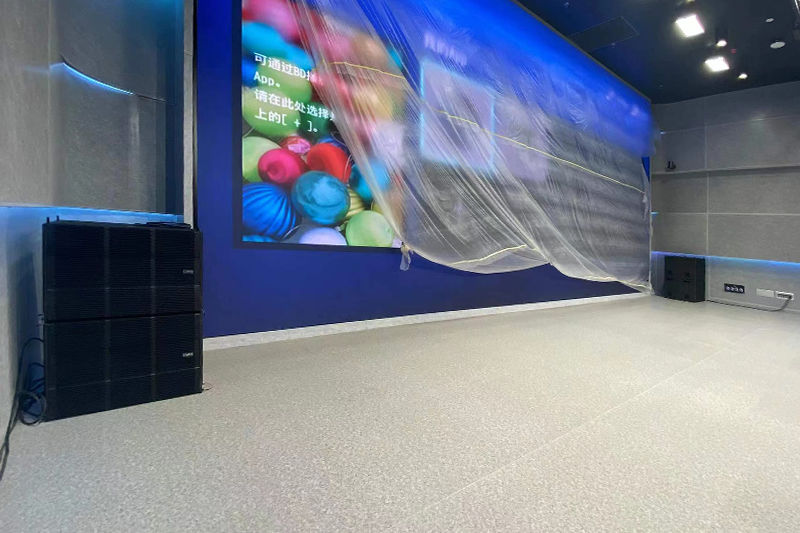

经过紧张和规范的施工后,音箱系统进入调试阶段
1:在系统通电调试前,进行全面检查,依据图纸,检查安装位置,电源,连接线。
2:通电要按照顺序,最后打开功放电源。
3:检查音箱声音是否正常,有没有无声或者过小的问题。
4:检查音频设备是否工作正常,按键是否起作用。
5:无线话筒的接收没有出现串频或者干扰形象。
八:音响系统调试
1:音响系统调试采用主观听音和客观指标测试相结合,主观听音检验选用熟悉的音乐节目源,包括人声和乐器的。音乐风格包括民族和古典,流行音乐和电子乐。客观评价,包括整体相位,频率响应,声压级。
2:主观听音和客观指标结合,进行数据调整,包括延时时间,相位,均衡。
九:试运行
1:音频设备都要使用,话筒全部打开,保证全部设备都在运行时,话筒不啸叫。声场声压语言类不低于98DB,音乐不低于106DB.
2:设备运行正常,没有发热和无线话筒跑频现象。电源电压工作正常。系统噪音低。

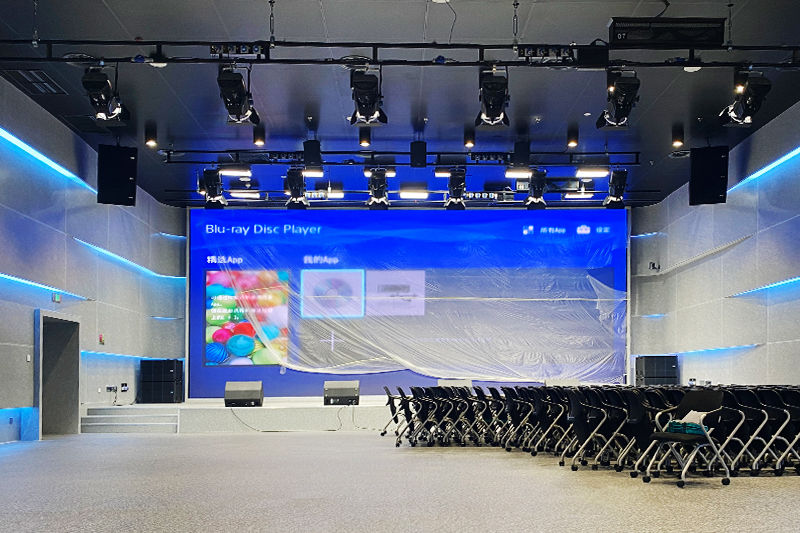

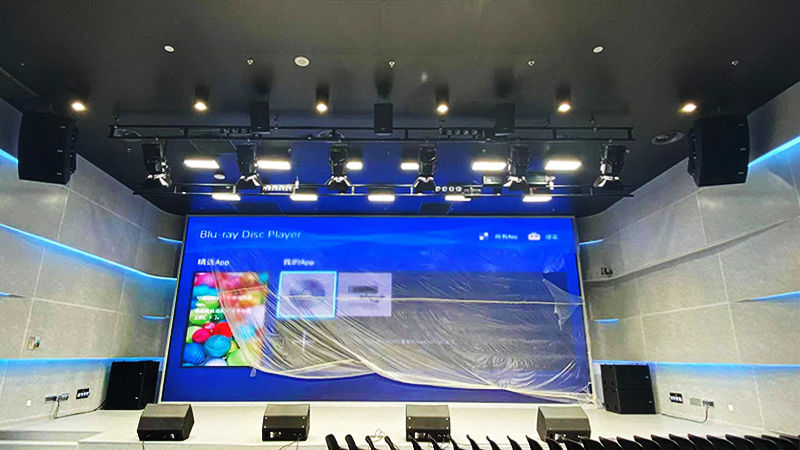

经过仔细的调试和试运行,设计的系统和提供的器材,完成了多功能厅的测试工作,验收成功。
音响系统工程包括设计,施工,调试。这三个工作都要细心和认真,每一个环节都要保质保量,最终才能呈现一个出色的音响效果,带给甲方一个满意的结果。
声音是科学,是技术,也是艺术。
